国道320线漾濞(跃进桥)至永平(永保桥)段改建工程建设进展顺利

时间:2016-07-21       作者:蔡学勤      来源:      点击:

              加强质量管理  严格计量支付

指挥部高度重视工程质量监督和管理,加强对各标段工地施工现场质量巡查、进场原材料质量督查、督促各标段落实整改厅工程质量监督局和公路局的综合检查存在的问题和第一次路基转序存在的问题。同时,指挥部加强对改建工程进度管理,严格按总体进度目标推进项目建设,路基工程总体形象进度完成90%以上,路基桥涵工程进入收尾阶段,已转序33.03公里。各标段路面材料备料30%以上,设备安装调试正常,三、四合同段水稳层正常铺筑,雨天对路面铺筑有一定影响,路面铺筑工作视气候情况逐步加强。目前,已完成第二期工程计量核实及支付工作。

              铺筑水稳试验路

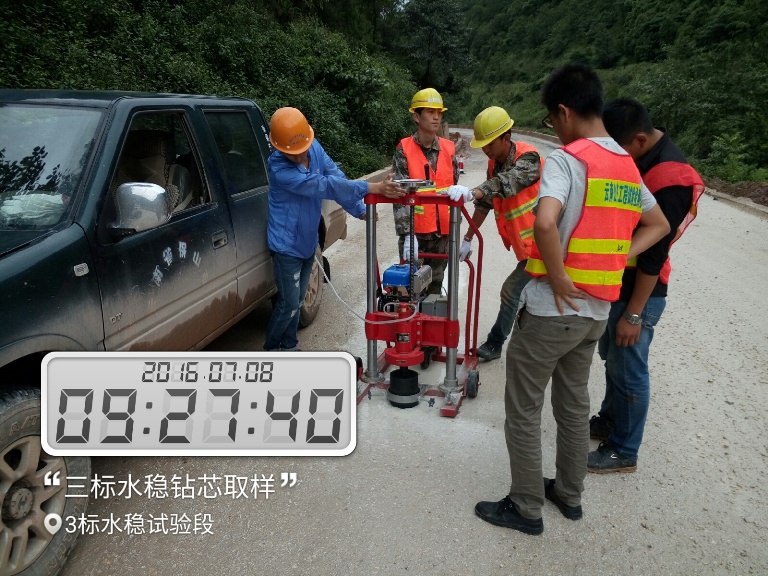

在通过云南省交通运输厅工程质量监督局组织的第一批路基工程中间交工质量检测后,指挥部严格按照厅质监局的要求完成已转序路段的整改,对整改结果进行验收。7月初,三、四合同段分别开展了水稳层试验路段的铺筑,为下一阶段水稳层大面积铺筑工作做好准备。

             开展消防应急知识培训

1 005(1).jpg

75,指挥部、永平县路政大队、永平段三家联合开展消防应急知识培训,本次培训邀请永平县消防大队现场指导。永平县消防大队赵江中队长给大家开展了一次应急知识讲座,着重讲解灭火器的使用方法和灭火注意事项等消防知识。讲座结束后,在永平县消防大队官兵的指导下,大家依次按照操作要点使用灭火器开展灭火训练。

    加强汛期安全生产工作  开展平安工地考核

指挥部认真贯彻落实云南省交通运输厅77上午11召开得汛期道路交通保安全、保畅通工作视频会、云南省大理白族自治州人民政府办公室《关于切实加强防汛减灾工作的紧急通知》等文件精神,结合改建工程安全生产工作的重点和难点,落实责任,把握形势,明确任务、突出重点,全力做好山洪、滑坡、泥石流等灾害的防范工作,严防各类生产安全事故的发生,确保汛期道路的安全畅通。指挥部安全保通处、驻地高监办联合对施工单位、监理单位进行平安工地考核评价工作,总结各项目部安全生产工作经验,查找不足,及时整改。

        中心试验室工作运转顺利


中心试验室对河南箐口石料场生产的集料进行了水泥稳定碎石配合比设计,从河南箐口的原材料及配合比情况来看,该料场的品质较好,均满足规范的要求,该配合比可以作为生产配合比的调试依据;对一、二合同段混凝土用的水泥进行了胶砂强度的检测,对三、四合同段进行了水稳层用水泥的凝结时间进行检测;629630,中心试验室分别对三、四合同段的水稳拌和站进行了调试,确定了拌和站的施工配合比及水泥剂量曲线的标定等;7月初,三、四合同段均进行了水泥稳定碎石基层试验路的铺筑,中心试验室加强对三、四合同段水稳试验路的铺筑现场指导,试验路段确认的各种原始数据将作为以后大面积施工控制的依据。

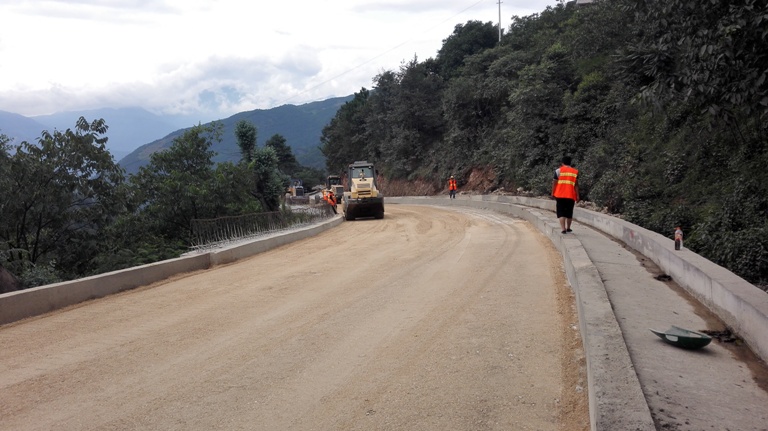

            施工工作进展顺利

在省公路局、大理州政府的关心帮助下,在漾濞、永平两县的配合支持下,国道320线漾濞(跃进桥)至永平(永保桥)段改建工程建设指挥部精心组织,认真履职,各施工单位各项工作按计划目标有序推进,截止2016720,指挥部负责施工路段84.256 公里,本月完成投资1181万元,累计完成投资8804万元,完成投资占总投资比例为26.3%。其中,路基工程部分:完成土石方工程量985000立方占总量的70%;涵洞通道完成工程量占总量的73%,防护工程完成工程量占总量的58%

国道320线永平县城过境段7.34公里由永平县人民政府负责实施,本月完成投资230万元,累计完成投资5593.2万元,完成投资占总投资比例为22.9%。其中,路基工程部分:完成土石方工程量120800立方,占总量的41.21%;涵洞通道完成工程量占总量的14%,防护工程完成工程量占总量的51%,市政工程完成工程量占总量的1%
