5月国道320线漾濞(跃进桥)至永平(永保桥)段改建工程建设进展顺利
时间:2017-05-31 作者:蔡学勤 来源: 点击:全线主体工程全面完成

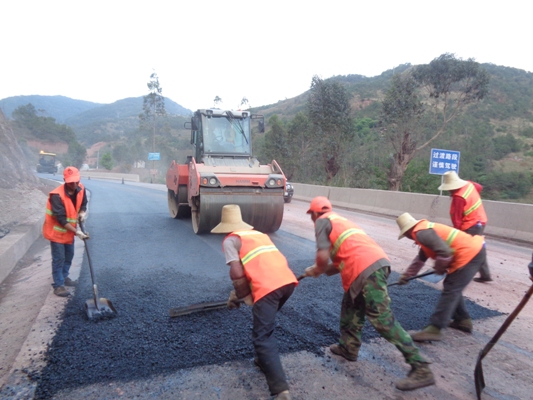

2016年11月初,第四合同段路面工程完工,四合同段主体工程全面完成;
指挥部高度重视对公路沿线景观带的打造,致力于打造一条“畅、安、舒、美”的国省干线。加强全线绿化、美化工程,宜林路段种植黄槐、樱花等适宜本地气候的树种。加强路侧土路肩填筑平整工作,撒播格桑花等花草种,营造“人在车中坐,车在画中游”的交通环境。重点在澜沧江东岸的永保桥坡路段打造2000多平方米的港湾式观景休闲区,设置有望江亭台走廊、旅游厕所、停车休息区等公共设施,可眺望澜沧江美景,充分的将公路人文景观融入到大自然的美景中。目前景观休闲区施工工作基本完成,配套绿化工程正在实施。
为实现六月份顺利完成交工验收的目标,目前各合同段正在抓紧开展收尾工作,继续推进绿化工程、交安工程等未完工程;加强路容路貌整治工作,清理涵洞水沟、修整路缘石、清理施工垃圾、清除杂草、清除零星坍方;同步推进内业资料编制整理工作。
加强工程质量监督管理
指挥部稽查处、总监办加强质量稽查工作力度,
开展安全隐患大排查
指挥部根据《云南省公路局关于立即开展安全生产综合督查专项行动的通知》(云路安发电〔2017〕38号文)、《bet365客服电话多少转发云南省公路局关于做好2017年汛期安全生产工作文件的通知》精神,结合我项目建设实际,按照“全覆盖、零容忍、严执法、重实效”的总要求,
改建工程施工进度
截止2017年5月20日,指挥部负责施工路段84.256 公里,本月完成投资243万元,累计完成投资30328万元,完成投资占总投资比例为90.7%。其中,路基工程部分:完成土石方工程量1450000m3 ,占总量的100%;涵洞通道完成工程量占总量的100%,防护工程完成工程量占总量的100%,中桥、小桥成桥45.9m,占总量的100%;路面工程水稳基层完成65.7km, 占总量的100%;路面沥青面层完成84.3km, 占总量的100%。
国道320线永平县城过境段7.34公里由永平县人民政府负责实施,本月完成投资1650万元,累计完成投资15817万元,完成投资占总投资比例为59.42%。其中,路基工程部分:完成土石方工程量289200m3,占总量的98.67%;涵洞通道完成工程量占总量的50%,防护工程完成工程量占总量的100%,中桥、小桥成桥55m,占总量的100%。
